室分項目的建設流程。
1、招投標
運營商基本每兩年組織一次室分項目的招投標,招投標也是是室分項目施工*普遍的模式,即運營商統一招投標之后,甲方提供設備和主材的模式運行,一般情況下只有參加招投標,取得中標以后,運營商劃分一部分區域給乙方,然后乙方根據自己的中標區域,來選址報送甲方,在立項審批。
如果不是中標單位(像咱們許多分公司)可以選擇掛靠運營,首先選擇好小區,確定這個小區是不是運營商所規劃的室分區域,然后就是盡快與小區物業或者開發商簽訂通信建設合作協議。一般情況下只要和物業簽訂了合同,而本小區又是運營商必建站點,我們就具備了主動權,然后和小區所在的區域中標單位商談掛靠協議。
2、立項
基本拿到小區的物業合同之后,就能申請立項了,每家運營商的立項流程不太一樣,但基本都是大同小異,首先是報備到所在區域的主管,然后主管會根據當年運營商室分項目的投資情況來具體立項,立項完成之后,有了項目編號,就能領料施工了。
3、施工
1.施工前準備工作
現場的考察:結合現場的特點,安排施工人員及相應的機具設備。
材料的準備:檢測領取材料的外觀質量、核對出廠質量合格證明書、核對數量、核對圖紙、確定掛放設備位置、協調小區取電位置 、協調線路人員布放光纜并確定位置
2、綜合布線施工

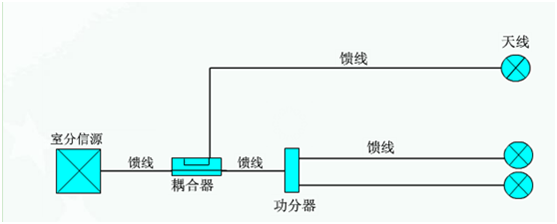

2.1 樓內饋線網線施工
n 接到設計院施工圖后,做好現場勘察,與小區的相關負責人聯系,了解相關設備的位置布放和單元區域的走線情況。
n 具體掌握客戶和小區關于外線的接入辦法,已便隨時和小區管理人聯系,保證工作期間的施工順利進行。
2.2現場穿線
n 檢查線槽是否和圖紙上的點位對應,檢查天花板和地下的線槽有無改動,確保穿線的順利,一切沒有問題后開始穿線。
n 按照施工圖對應的點位貼好標簽,其中包括跳線標簽、配線架標簽、面板標簽,提供給客戶一個便于管理的點位圖,機房的電子方位圖。
2.3電源線施工
n 和小區協調拉取電源線的位置,制定敷設計劃,核定電源的規格,型號,電壓等級及電纜絕緣。電纜外觀檢查,須有出廠合格證,外表絕緣層完好,無機械損傷,扭曲現象。
n 電源線 需套PVC管,用線釘固定牢固。
3,驗收、審計
項目完工以后,做驗收資料,然后監理組織驗收,參加驗收的單位有運營商本部人員、維護人員、監理,驗收的項目達到設計覆蓋要求即可。驗收完成后,乙方根據施工的工程量報審,填寫報審表,做竣工決算,然后審計單位會到施工現場審計工程量,出審定單,然后就是開票、回款。
